提前策划,分析管控影响交期的因素,例如提前设计、采购型筒和模具,预定外购件特别是进口件。
每个项目均会组织项目交底策划会,明确项目计划和执行节点,并跟踪检查。

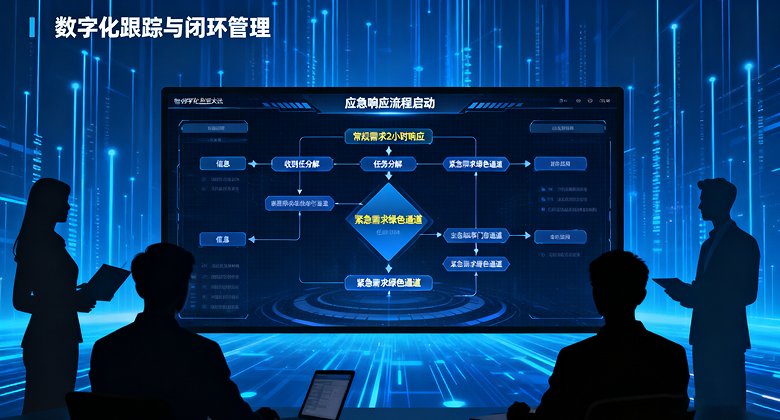

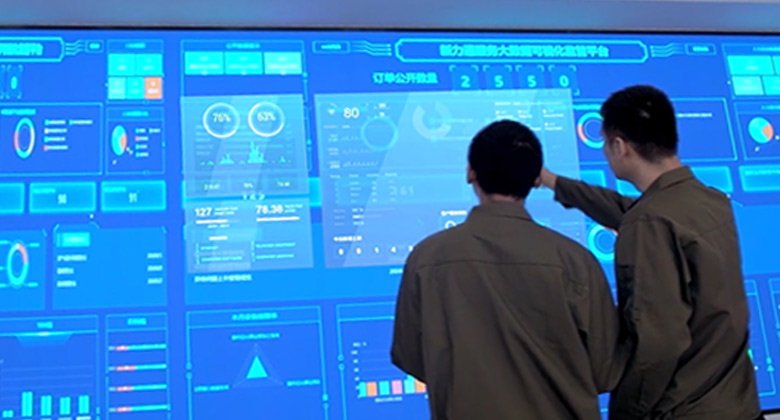

项目运营中心和制造中心联合管控生产进度,项目调度专员跟踪生产进度。

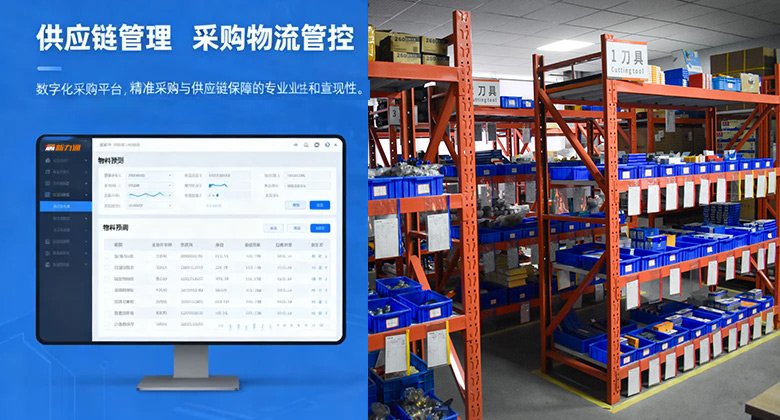

项目运营部和集采部联合管控原材料和外协件采购,计划跟踪,质量管控。

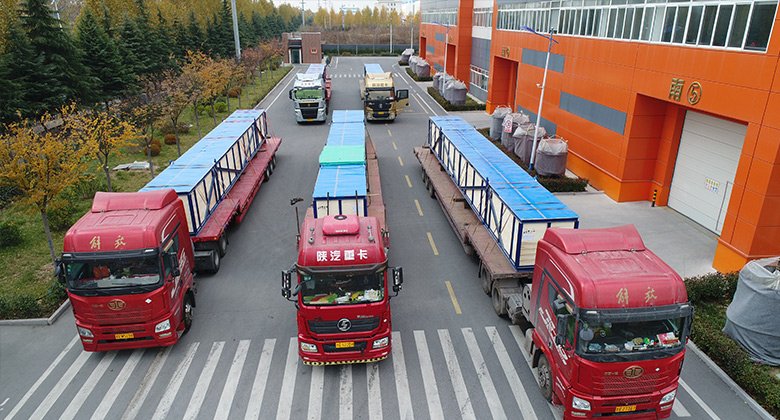

物流团队,规划路线;工厂紧邻青岛港口、机场,海运、空运、陆运以及中欧班列路线便捷。
提前策划,分析管控影响交期的因素,例如提前设计、采购型筒和模具,预定外购件特别是进口件。
每个项目均会组织项目交底策划会,明确项目计划和执行节点,并跟踪检查。
项目运营中心和制造中心联合管控生产进度,项目调度专员跟踪生产进度。
项目运营部和集采部联合管控原材料和外协件采购,计划跟踪,质量管控。
物流团队,规划路线;工厂紧邻青岛港口、机场,海运、空运、陆运以及中欧班列路线便捷。
中石化乙烯框架协议:与中石化已签订八期离心浇铸炉管框架协议,框架市场份额 占60%以上,为炼化企业提供了上百台炉管备件。
2025年25天完成海南炼化15万吨裂解装置1台炉。2025年50天NH1949新材料裂解炉管排10台炉。2022年20天完成茂名石化1.5台炉辐射段炉管。2016年40天完成青海桂鲁石化766套转化管,创造了行业奇迹。2014年120天海南炼化6.5万标立制氢转化管备件112根等保供项目。
![]()
![]()
![]()
![]()
![]()
![]()
![]()
![]()
![]()
